Как читать смету: взгляд бухгалтера

Оглавление

Табличная часть сметы: расценки и ресурсы

Сметы могут составляться в расценках ГЭСН – государственные сметные элементные нормы, в региональных ТЕР – территориальные единичные расценки, в ФЕР (федеральные единичные расценки). Каждая из баз отличается своей шифрацией. Количество сборников расценок очень большое. По ГЭСН написано целых 47 сборников только на строительные работы.

При правильном подходе смета, составленная на основе любой базы, должна выходить одинаковой по стоимости. Но не всегда так получается, т.к. каждая база имеет свои особенности. Например, при составлении в ГЭСН вы увидите достаточно подробную информацию по каждой позиции, в ТЕР она более свернутая. Зато ТЕРы учитывают местные особенности: в локальных сборниках могут учесть перевозку по городу и специфику региона (допустим, отсутствие метро означает, что относящиеся к нему работы исключат).

В расценках, как уже говорилось, учтены затраты на работников, технику (автовышки, краны и т.п.), некоторые материалы. Если у вас есть возможность получить смету в электронном виде и открыть ее в программе (при условии одинакового ПО; не могу сказать, насколько корректно откроются документы, созданные в разных программах), то вы сможете просмотреть составляющие каждой строки.

Некоторые позиции удивляют. Гвозди вместо саморезов или мыло там, где его вроде бы и быть не должно. Дело в том, что сборники зачастую составлены давно, а технологии меняются. Конечно, происходят постепенные изменения и обновления, но это очень медленный процесс, поэтому сметчикам приходится пользоваться имеющимися данными.

Кстати! По креативности и творческому подходу составление смет вполне сравнимо с бухгалтерским учетом

Чтобы понимать правомерность включения позиции в документ, важно представлять хотя бы в общих чертах технологию и этапы производства работ

К ресурсам относятся:

  1. Материалы (МАТ или МЗ). Измеряются натуральными единицами. Это метры, штуки, тонны и т.д.
  2. Затраты труда рабочих (ОЗП). Измеряются в человеко-часах.
  3. Расходы на время работы машин и механизмов (ЭММ). Единица измерения – машино-час. Сюда включается и труд машинистов (также человеко-часы).

Вместе три пункта составляют прямые затраты. Это фактически костяк сметы

Самое важное — обратить внимание на сумму расходов на материалы. При изменчивой экономике (даже в 2020 году это хорошо видно на фоне происходящего в мире кризиса с коронавирусом) необходимо учитывать неожиданное изменение цен на товары. При продолжительном цикле работ фиксированная смета станет проблемой – увеличение суммы контракта не произойдет, а затраты вырастут

При продолжительном цикле работ фиксированная смета станет проблемой – увеличение суммы контракта не произойдет, а затраты вырастут.

Важно! Особенно внимательно отнеситесь к госсметам. Выиграв аукцион по сниженной цене, учитывайте вероятность получения убытка

Не за счет дешевизны работ (можно нанять рабочих и за более низкую оплату), а за счет повышения цен на материальные ресурсы (они обычно четко оговорены, и не получится поменять одни материалы на другие).

Расход материалов

Проект дома из газобетона 148 м2.

Бетон М150 для цоколя (0,25 м высотой) и фундамента ленточного монолитного железобетонного;

Расчет предварительного объема расходуемого бетона производим так:

Ширина умножается на сумму высот цоколя и фундамента, а затем и на полную его длину:

0,3 * (0,25 + 0,75) * 45 = 13,5 м3.

Так как вес железобетона (удельный) равен 2500 кг/м3, то полный вес фундамента и цоколя должен составить:

2500 кг/м3 * 13,5 м3 = 33 тонны 750 кг.

Блоки для наружных стен газобетонные, размерами 600*300*200 мм, плотностью 500 кг/м3 (Д 500) с весом одного блока 20 кг. Чтобы возвести стены (с проемами для дверей и окон) шириной 300 мм, понадобится порядка 660 блоков. Расчет производим так: периметр дома составляет около 36 м, а высота – 6,3 м. Если брать блоки из газобетона длиной 0,6 м и высотой 0,2 м, то для полной застройки по периметру понадобилось бы:

(36 м / 0,6 м) * (6,3 м / 0,2 м) = 60 * 31,5 = 1890 блоков,

но с учетом всех проемов эта величина сокращается почти втрое.

Общий вес 660 блоков составляет:

20 кг * 660 = 13 т 200 кг.

Блоки для внутренних стен (на перегородки) газобетонные, размерами 600*200*120 мм, плотностью 300 кг/м3 (Д300) с весом одного блока 4,35 кг. Произведя расчет (без проемов на двери и окна), получим всего 560 блоков. Поэтому все перегородки будут иметь вес:

4,35 кг * 560 = 2 т 436 кг (округляем до 2,4 тонны).

Расчет расхода металла на двери наружные (две единицы) производим, исходя из их размеров. Первая дверь имеет размеры 2 м * 0,8 м. Вторая (двойная) имеет габариты 2 м * 1,6 м. Обе в металлических коробках;

Если выбирать по сертификатам производителей, то минимальный вес обеих дверей составит порядка 250 кг.

Лесоматериалы, необходимые для строительства, нужно выбирать из хвойных пород. Их применяют для:

  1. обналички.
  2. дверей внутренних.
  3. пола (из бруса и доски).
  4. оконных коробок.
  5. элементов деревянной крыши (фронтонов, стропил и так далее).

Произведя обмер всех деревянных составляющих дома, вычисляем, сколько и какого лесоматериала нам нужно. Общий объем составляет примерно 23 м3. Так как удельный вес хвойной древесины – 500 кг/м3, произведем расчет ее веса

500 кг/м3 * 23 м3. = 11 т 500 кг.

  1. Бетонные плиты пустотные на перекрытие цоколя. Применим плиты с круглыми (цилиндрическими) пустотами толщиной 0,22 м и с удельным весом 1,36 т/м3. Площадь перекрытия составит:

9 м * 8 м = 72 м2.

Объем (при толщине 0,22 м) составит:

72 м2 * 0,22 м = 15,84 м3,

а общий вес:

15,84 м3 * 1,36 т/м3 = 21 т 542 кг.

Кирпич для облицовки. Рассчитаем, сколько нужно кирпича для строительства цоколя. Площадь облицовки вычисляем по периметру цоколя или фундамента, помноженному на толщину цоколя:

(9+9+8+8) * 0,25 = 8,5 м2.

Так как на 1 м идет 51 кирпич по 2 кг каждый, то получим полный вес кирпича:

8,5 м2 * 51 шт/ м2 * 2 кг = 867 кг.

Как распределяется стоимость строительства дома по этапам

Сегодня построить собственный загородный дом уже не является недостижимой мечтой. Новейшие технологии позволяют в кратчайшие сроки выстроить сам дом и провести отделку, минимизировав расходы. На этапе обращения квалифицированный специалист компании составляет подробную смету. При этом учитываются все предоставленные проектные документы, и личные требования заказчика. Ориентируясь на готовую смету, клиент может оценить потенциальные затраты и скорректировать их при необходимости.
Основному процессу предшествует так называемый нулевой этап, на котором происходит выбор участка под застройку и составляется проект. По его завершению уже становится ясна стоимость строительства коттеджа. Затем начинается непосредственно строительство, в котором выделяют следующие этапы:

  • Изготовление фундамента и монолитной плиты. Этап включает не только само возведение, но и доставку материалов к месту стройки. Ориентировочно стоимость фундамента составляет 8% от полной стоимости дома.
  • Постройка самого дома – стен, межкомнатных перегородок, крыши. Основной процент от итоговой цены строительства коттеджа приходится как раз сюда. Это 20-25% от стоимости.
  • Утепление и облицовка фасада. Цена в данном случае зависит от дороговизны отделочного материала, а также общей площади коттеджа, и составляет 10-15%.
  • Отделка внутренних помещений. Эта стадия начинается с проведения инженерных коммуникаций, затем следует полноценный ремонт. В стоимость строительства дома под ключ входит не просто черновая отделка, но и установка и отладка оборудования, выполнение всех работ, делающих здание полностью пригодным для проживания. Это самый дорогостоящий этап, который, к тому же, в значительной степени зависит от стоимости отделочных материалов. А их цена может отличаться в разы. Округлённо можно считать что это этап составляет 40-50% от общей стоимости дома.
  • Оформление территории. Этап может включать в себя установку ворот или декоративных сооружений, благоустройство участка и прочее.

Конечно, данный список может корректироваться в зависимости от специфики конкретного объекта и желаний заказчика. Окончательная цена строительства дома под ключ складывается из многих факторов: общей площади и числа помещений, дороговизны материалов, исходной сложности работ, специфики рельефа и т. д. Имеет значение и сложность архитектурной формы: наличие фигурных элементов, нестандартность планировки и т. д. Порой в процессе воплощения отдельных задач требуется применение специализированной техники, что тоже влияет на финальную цену строительства коттеджей.
Чтобы узнать бюджет, на который Вы сможете ориентироваться, обратитесь к нам за составлением сметы. Профессиональный проект гарантирует не только полную финансовую прозрачность, но и качество проведения работ и сохранность материалов.

Рассчитать стоимость и построить дом с нашим калькулятором легко и просто

Перед началом строительства очень важно точно определить сколько будет стоить ваш дом под ключ. Удачи!

Классификация смет

Зачастую предварительное определение стоимости крупного строительного объекта представляется очень сложным и даже невозможным из-за постоянно изменяющихся цен на трудовые ресурсы, энергоносители, строительные материалы, оборудование и инструменты. В таких случаях сметчики идут по принципу «от меньшего к большему», применяя различные виды смет:

  • Локальные готовятся на тот или иной вид работ, исходя из объемов работ, количества и номенклатуры оборудования, действующих сметных нормативов, рыночных тарифов и цен. Например, внутренние сантехнические работы, благоустройство территории или монтаж системы сигнализации. В стоимость, устанавливаемую локальной сметой, входят прямые затраты, сметная прибыль и накладные расходы.
  • Объектные. Формируются в текущем или базисном уровне цен на конкретный объект способом суммирования нескольких локальных смет и группировки данных по разделам «Оборудование», «Монтажные работы», «Строительные работы», «Прочие затраты». Сюда также включают средства, предусмотренные на покрытие так называемых лимитированных затрат (временных сооружений, удорожание процессов зимой).
  • Сводный расчет сметный. Показывает лимит средств, требуемый для полного завершения предусмотренного проектом объекта, по нему открывается финансирование строительных работ. В сводный расчет включаются все объектные сметы и расчеты на отдельные виды расходов. Он формируется на строительство в целом, независимо от количества подрядчиков, исходя из текущего уровня цен. Средства при этом распределяются по отдельным главам в зависимости от конкретного объекта. При составлении сводной сметы инструкция предусматривает наличие пояснительной записки с текстовым описанием основных параметров строительства.

При определении стоимости работ многое зависит от предоставленной сторонами соглашения для подготовки документов информации. Здесь можно выделить несколько видов смет:

Концептуальная. Готовится на этапе проработки ТЭО инвестиционного предложения. Основывается на мощности объекта или стоимости единицы свойств потребительских. Точность от 17 до 20%.

Инвесторская. Разрабатывается на предпроектном этапе как основа для стартовой цены при проведении торгов. При этом используются генеральный план, эскиз, схема размещения сооружения, укрупненный расчет по спецификации оборудования и объемам работ. Точность от 10 до 13%.

Смета подрядчика. Составляется на базе тендерной документации при подготовке к заключению соглашения. При ее подготовке подрядчик пользуется ФЕР и ТЕР и опытом возведения подобных объектов ранее. Здесь уже присутствуют инфляционные потери, прибыль организации и расходы субподрядчиков. Точность от 5 до 7%.

Смета проектировщика. Используется более полная документация (проект, рабочие схемы и чертежи, единичные расценки, элементные нормы, средние отраслевые значения цен), что повышает точность расчетов до 2-5%.

Исполнительная

Рассчитывается по фактическим расходам подрядчика на конечной стадии строительства, поэтому принимаются во внимание все появившиеся у заказчика и исполнителя дополнительные расходы. По этому финансовому документу вычисляют окончательную балансовую стоимость возведенного объекта.

Смета может иметь вид таблицы, в колонках которой указываются виды работ, их объем, количество, цена и стоимость стройматериалов, а также дополнительных процессов и ресурсов. В другом варианте возможно применение таких разделов, как прямые затраты (эксплуатация оборудования, оплата труда, покупка стройматериалов), накладные расходы (отчисления в фонды, командировки, охрана труда) и сметная прибыль

Для подтверждения правильности произведенных финансовых расчетов, выявления неточностей и внесения необходимых изменений заказчик имеет право обратиться к независимым экспертам. Их услуги, как правило, стоят от 0,3 до 0,5% от общей стоимости строительства.

Инструмент

Если вы планируете строить самостоятельно, наличие хорошего инструмента является обязательным условием

Если вы планируете строить самостоятельно, наличие хорошего инструмента является обязательным условием. Средняя стоимость затрат может составлять 1800 тысяч долларов.

Выполняя смету самостоятельно увеличивайте сумму каждого раздела в среднем на 300-400 долларов, это дополнительные расходы, включающие в себя крепежи, доставка материалов, песок и т.д.

В конечном результате, бюджет каркасного дома своими руками и общей площадью в 110 кв.м. обойдется в 25000 тысяч долларов, в эту стоимость включены не только затраты на строительство, но и внутрення отделка и не дорогая мебель. Для удобства выполнения расчета можно использовать различные программные обеспечения, наиболее доступный — excel, в нем можно выполнить настройку формул, которые будут выводить конечную сумму, после ввода вами исходных данных.

На видео показан пример самостоятельного расчета материала для строительства каркасного дома.

Часто при привлечении строителей ремонт делается без сметы

Вам озвучивают цену за ремонтные работы одного квадратного метра, вы примерно прикидываете, сколько будет стоить весь объем работы. Но на практике планируемая цифра и фактическая стоимость ремонта могут разниться в разы. Поэтому стоит заняться составлением сметы, тем более, что это можно сделать и своими силами.

Смета составляется в начале ремонтных работ.

Для получения максимально точной сметы необходимы определенные вводные данные:

  • Длина стен,
  • Высота потолков,
  • Расположение окон и дверных проемов.

Эту информацию можно получить из плана помещения БТИ, стоит понимать, что в плане бывают неточности, а на практике одна стена может быть длиннее, чем документально утверждено. Поэтому дополнительно стоит провести замеры на местности. Полученный план помещения можно начертить в специальной программе, которая в конечном итоге убережет вас от ошибок в последующих расчетах. Если к проведению замеров пригласить специалистов, то вы получите не только детальные чертежи с указанием длинны и высоты стен, пола и потолка, но и площади стен, которые сложно вычислить самостоятельно, особенно, если на них имеются проемы в виде окон или дверей. Подобная услуга обойдется в сумму порядка 5000 рублей. Но это существенно упростит вам дальнейший расчет необходимых материалов.

ВАЖНО: замеры до демонтажных работ и после, а так же после выполнения черновых работ могут отличаться. Эту информацию важно учитывать при покупке мебели и техники, которые вы планируете встраивать в данное помещение, в том числе и дверей

Тут даже пара сантиметров может иметь ключевое значение

Эту информацию важно учитывать при покупке мебели и техники, которые вы планируете встраивать в данное помещение, в том числе и дверей. Тут даже пара сантиметров может иметь ключевое значение

Составляем смету на ремонтные работы своими руками

Подготовка к составлению сметы в программе состоит из трех этапов:

  • Создание проекта. При старте софта вы сможете выбрать предпочтительный способ создания макета дома или квартиры. В качестве опоры в программу можно загрузить реальный план жилища. В таком случае вам останется только обвести комнаты на изображении. Также планировку можно воссоздать в редакторе вручную. Предварительно снимите мерки со всех стен — это нужно для отрисовки максимально точного чертежа и создания реалистичного макета.

Выберите предпочтительный способ создания плана

Выбор отделки. 3D-макет готов? Дальше стоит выбрать отделочные материалы. Благодаря этой возможности вы сможете увидеть, как будут выглядеть помещения после окончания ремонтных работ. В каталоге программы найдутся текстуры на самый взыскательный вкус: дерево, камень, кирпич, обои, картинки с имитацией линолеума, ковролина и многое другое. При необходимости вы можете дополнить каталог своими материалами, загрузив их с ПК.
Расстановка мебели. Продумайте интерьер всех комнат заранее! Узнайте, на мебель каких размеров стоит останавливать внимание в магазинах. Экспериментируйте с расстановкой предметов в помещениях и выберите вариант, который смотрится удачнее. В вашем распоряжении будут 50+ моделей мебели. Настраивайте их ширину, высоту и глубину, играйте с цветом — все в ваших руках!

Обустройте квартиру или дом по своему вкусу

Готово? Пора приступать к составлению сметы в программе.

Как выбрать правильную смету

Представим ситуацию, что за составлением сметы вы обратились к нескольким компаниям и получили разные результаты. Часто бывает так, что заказчик выбирает того исполнителя, у которого получилась самая маленькая сумма. Такой подход генеральный директор Артем Лодвиг считает неверным: скорее всего, сумма в смете вырастет, как только бригада приступит к работе.

«Сметы умышленно уменьшают двумя способами: занижают объемы работ или убирают их часть. В первом случае вас должно насторожить расхождение по стенам больше 5 кв. м, а по полу — больше 1,5 кв. м: допустим, три подрядчика посчитали вам ремонт из расчета площади в 60 кв. м, а один — 57. Во втором случае сметчик прописывает минимум работ без учета того, что еще может понадобиться. Так, клиент обращается в компанию, чтобы переклеить обои. Сметчик видит, что стены не в лучшем состоянии и после демонтажа обоев наверняка понадобится их оштукатурить. Но в смете он этого не прописывает из опасений, что клиент увидит большую сумму и не станет заключать договор. В итоге заказчика ожидает неприятный сюрприз уже в процессе ремонта», — рассказывает Лодвиг.

Вообще в сметах рекомендуется смотреть не на итоговую цену, а сравнивать позиции. В более дешевой может быть меньше работ, но они по отдельности будут дороже: например, штукатурка стен у компании с подробной сметой стоит 544 рубля за кв. м, а у той, что предоставляет «бюджетную» смету, — 600 рублей. Вместе с тем смета с более высокой итоговой цифрой окажется подробнее и ближе к реальности. «Лучше ориентироваться на большую сумму и в итоге заплатить меньше, чем на радостях заключить договор по самому недорогому предложению и переплатить в 2–3 раза», — заключает Артем Лодвиг.

6 вещей, на которых можно сэкономить при ремонте

Хозяйка съемной квартиры требует оплатить ремонт. Что делать?

Где делать расчет материалов?

Если проект готов, то точные цифры, список материалов, их количество и стоимость может назвать только строительная компания. Частному застройщику можно определить сумму приблизительно. В этом случае обычно пользуются либо онлайн-калькуляторами, либо специализированным программным обеспечением.

  1. Сервисы онлайн. Калькуляторы есть на сайтах многих строительных фирм. Чтобы пользоваться ими, не нужно быть профессиональным строителем. Пользователю необходимо заполнить несколько полей, после чего калькулятор сделает расчеты по заданному алгоритму. Минус этого способа — невозможность учесть расходы, требующиеся на оплату труда рабочих, на транспортировку материалов, на аренду техники и оборудования. По этим причинам полученный результат нужно умножать на 2, как минимум.
  2. Специальные программы: PlanAhead, SketchUp, WoodEngine, Xilinx. В этом случае будущему строителю требуются определенные знания, необходимые для проверки и корректировки результатов. В большинстве программ предусмотрена возможность расчета и составления сметы, поэтому с их помощью можно выполнить все этапы проектных работ.

Смета на строительство каркасного дома подразумевает включение не только стоимости работ и материалов. В нее входят расходы на оформление проекта, на получение всех документов, которые необходимо для того, чтобы начать стройку. Нельзя забыть включить траты на услуги специалистов, ведь совсем без помощи извне не обойтись. Первый пример — система отопления, она требует не только точных расчетов, но и грамотного монтажа.

В следующем видео автор показывает, как рассчитывается материал в одной из программ:

Составление сметы. Алгоритм действий.

Если вы не знаете, с чего начать, составляя смету, то полезно иметь примерную последовательность действий, которой нужно придерживаться. Составление сметы на строительство можно разделить на несколько этапов.

Составление плана работ.

На этом этапе ваша задача — определить последовательность всех работ, которые будут выполняться при строительстве от начала до конца. Это поможет вам ориентироваться по ходу строительства. При этом обязательно нужно обозначить сроки и продолжительность работ, а также заложить в план технологические перерывы, например, на застывание бетонных перекрытий или стяжек.

Такое планирование очень важно, оно поможет не затягивать строительство. В плане можно также заранее указать, какие работы вы будете выполнять своими силами, где вам помогут родственники, а где вы будете нанимать бригаду или спецтехнику

Затем эти этапы строительства можно отразить в смете либо составить смету отдельно для каждого этапа.

Главные пункты такого плана обычно выглядят следующим образом:

  • Заложение фундамента
  • Возведение коробки: стены и перекрытия
  • Кровля и дымоход
  • Установка лестниц, окон, дверей
  • Подведение коммуникаций
  • Внешняя и внутренняя отделка

Расчет объемов материалов и конструкций

То, какие материалы и конструкции использовать и сколько, зависит главным образом от вашего проекта. Таким образом, к составлению сметы стоит приступать только, если у вас на руках уже есть готовый проект дома, который вас полностью устраивает.

Затем, имея точные параметры вашего будущего дома, учитывая технологию и строительные нормы и правила, вы можете рассчитать примерный объем используемого материала на каждом этапе строительства для каждого вида работ. Это займет довольно много времени, но это основа сметы, поэтому расчет нужно выполнить максимально скрупулезно.

Для этого существуют так называемые строительные калькуляторы — онлайн сервисы или программы, которые автоматически считают количество материалов исходя из параметров дома. Также на различных строительных форумах в интернете можно найти статистические данные на эту тему.

Если ваш проект типовой, то такой расчет вообще не составит труда, так как для него, скорее всего, уже имеются данные по материалам и конструкциям.

Анализ цен.

После того как вы определились с объемами, следующий логичный шаг — узнать актуальные цены на материалы и работы. Больших затруднений это вам не доставит. Все, что нужно — это составить небольшой список, в котором будут главные фирмы на рынке строительных материалов и услуг в вашем городе, и промониторить их ценовые предложения. Можно позвонить туда и попросить выслать вам действующий прайс или найти его на официальном сайте.

В смету можно заносить средние или максимальные цены. Во время работы вы, возможно, будете менять поставщиков, так что иметь представление о средних ценах на рынке для вас будет крайне полезно. Такой анализ лучше проводить примерно раз в месяц и корректировать показатели по ходу строительства, чтобы учитывать колебание цен. Не забывайте и о стоимости доставки.

Таблица и расчет.

Когда все исходные данные готовы, можно вносить их в таблицу и считать

Важно отметить: полученные цифры будут только промежуточными итогами. Каждый, кто занимался строительством, знает — смета в любом случае будет изменяться и, как правило, в большую сторону

Всегда имеют место факторы, влияющие на издержки: бракованные материалы, ошибки в работе, форс-мажорные обстоятельства и так далее.

Допустимо ли нарушать указанные в смете цифры

Особенностью документа является гарантия того, что указанные в нем цены останутся неизменными.

Поскольку смета обычно носит предварительный характер, в период фактического исполнения работ (особенно если они носят долговременных характер), некоторые цены могут существенно меняться. Также потребовать корректировки может и количество затрачиваемых материалов.

Обычно такая возможность прописывается в договоре или самой смете (например, то, что цены могут быть увеличены на 10% и т.п.).

Если же такой пункт в смете отсутствует, то все изменения должны быть согласованы между заказчиком и исполнителем в процессе исполнения договора и если заказчик не возражает, смета может быть отредактирована.

В ситуациях, когда заказчик не соглашается на повышение заявленной в смете стоимости работ, исполнитель имеет право отказаться от выполнения условий договора.

https://youtube.com/watch?v=UM1jfenslBs

Образец: как рассчитать строительную смету на дом

Как рассчитать смету на дом правильно и заложить в неё все необходимые параметры? Строительная смета на строительство дома может составляться с использованием различных специализированных программ. Приведенный далее образец сметы строительства дома подскажет, какие параметры стоит учитывать в этом процессе. Примерный расчет стоимости строительства дома в таблице «Расчет стоимости строительства дома общей площадью 215 м2». В таблице приведены работы, которые необходимо выполнить при строительстве дома. Подставив в предложенный расчет реальную стоимость материалов в конкретном регионе, с большой точностью можно подсчитать затраты на возведение каменного дома.

Таблица «Расчет стоимости строительства дома общей площадью 215 м2»:

Наименование работ

Единица измерения

Количество

Цена за единицу, долларов

Стоимость за весь объем работ, долларов

ФУНДАМЕНТНЫЕ РАБОТЫ

Выноска осей, планировка, разработка и выемка грунта

1 м3

67

17

1139

Устройство оснований из песка, щебня

1 м3

28

8

224

Устройство фундаментов ленточных железобетонных

1 м3

43

89

3827

Устройство подпорных стен из бетонных блоков, кирпича (цоколь)

1 м3

12,5

61

762

Устройство плит железобетонных

1 м3

25

87

2175

Гидроизоляция горизонтальная и боковая

1 м2

290

4

1160

Погрузка и транспортировка грунта самосвалами

1 м3

63

19

1197

Прочие работы

Комплекс

400

Итого …

10 884

Используемые материалы

Бетон тяжелый

1 м3

68

120

8160

Щебень гранитный, песок

1 м3

28

35

980

Блок бетонный, кирпич глиняный ординарный

1 м3

66

4770

Раствор кладочный тяжелый

1 м3

9,5

75

712

Гидроизол, мастика битумная

1 м2

290

4,3

1250

Арматура, щиты опалубки и прочие материалы

Комплекс

1070

Итого …

16 942

СТЕНЫ, ПЕРЕГОРОДКИ, ПЕРЕКРЫТИЯ, КРОВЛЯ

Подготовительные работы, установка и демонтаж строительных лесов

Комплекс

290

Кладка наружных стен из блоков

1 м3

63

36

2268

Облицовка стен лицевым кирпичом

1 м2

118

12

1416

Устройство в опалубке железобетонных поясов, перемычек

1 м3

5

55

275

Устройство перегородок из кирпича

1 м2

55

10

550

Устройство плит железобетонных

1 м3

54

87

4698

Сборка элементов крыши с устройством обрешетки

1 м2

95

27

2565

Изоляция стен и перекрытий утеплителем

1 м2

345

2

690

Устройство гидро- и пароизоляции

1 м2

345

2

690

Устройство кровли и водосточной системы

1 м2

95

1090

Установка дверных и оконных блоков

1 м2

30

1050

Прочие работы

Комплекс

900

Итого …

16 482

Используемые материалы

Блок из ячеистого бетона

1 м3

63

95

5985

Бетон тяжелый

1 м3

65

120

7800

Кирпич керамический строительный

Тыс. шт.

2,8

220

616

Кирпич керамический облицовочный

Тыс. шт.

3,3

365

1204

Раствор кладочный тяжелый

1 м3

10,5

75

788

Прокат из стали, сталь крупносортная, арматура

Комплекс

1075

Пиломатериал обрезной

1 м3

2

165

330

Паро-, ветро- и гидрозащитные пленки

1 м2

345

450

Утеплитель Rockwool

1 м2

345

1370

Керамическая черепица, доборные элементы

1 м2

95

3500

Водосточная система

Комплекс

420

Оконные блоки со стеклопакетами

Комплекс

4800

Прочие материалы

Комплекс

2300

Итого …

30 638

ИНЖЕНЕРНЫЕ СИСТЕМЫ

Устройство камина

Комплекс

2500

Электромонтажные и сантехнические работы

Комплекс

9000

Итого …

11 500

Используемые материалы

Газовый котел (Германия)

Комплекс

1600

Электрическая печь-каменка (Финляндия)

Комплекс

520

Сантехническое и электромонтажное оборудование

Комплекс

13 700

Итого …

15 820

ОТДЕЛОЧНЫЕ РАБОТЫ

Облицовка стен и потолков гипсокартонными листами

Комплекс

3750

Устройство покрытий из наборного паркета

Комплекс

2550

Устройство покрытий из керамических плиток, об­лицовка стен

Комплекс

3700

Монтажные, столярные, штукатурные и малярные работы

Комплекс

17 400

Итого …

27 400

Используемые материалы

Керамическая плитка, паркет, лестница, дверные бло­ки, декоративные элементы, обои, лаки, краски, сухие смеси и прочие материалы

Комплекс

49 600

Итого …

49 600

Несколько лет назад в России наблюдался всплеск индивидуального жилищного строительства. В настоящее время из-за ряда экономических причин строительная активность пошла на спад. Несмотря на это предприниматели осваивают производство новых строительных материалов. Появилось множество новых отечественных кровельных материалов, отвечающих самым современным требованиям. Широкий выбор электроинструментов позволяет застройщикам самостоятельно выполнять работы, о которых раньше они не могли даже мечтать.

Итоговая стоимость дома

Представленные сметы не включают ряд обязательных элементов:

  1. Крыша. Для строения с площадью одного этажа в 50 кв. м площадь кровли составит порядка 80 кв. м. Общая сумма выкладки зависит от материалов. Если материалы обойдутся в 1600 руб. за м/кв, работы стоят ровно половину суммы. Итого на крышу уйдет примерно 300000 руб. В стоимость вошли деревянные опоры и пр.
  2. Коммуникации. Канализация, газ, электричество (щиток, провода), разводка водоснабжения, отопления – еще 1 млн. руб.
  3. Отделка. Тут все ограничено только фантазией и возможностями заказчика. Стоимость стартует от 1,5 миллионов руб. на бюджетный вариант и до бесконечности – на отделку из дорогих пород древесины, лепнину, пр.
  4. За остекление отдают от 300000 руб. до 1,5 миллионов руб.

Итого к смете на «открытую коробку» добавляются затраты:

  • Крыша плюс кровельный материал, плюс работы 300000 руб.
  • Коммуникации общего типа – еще 1 миллион рублей.
  • Финишная внутренняя отделка примерно 2 миллиона рублей.
  • Остекление – от 700000 руб.

В среднем к стоимости «коробки» добавляют 4 миллиона рублей.

Строительство из какого материала окажется дороже/дешевле

Чтобы сравнить стоимость дома площадью в 100 кв. м в Москве, МО, оценку проводят в двух форматах: дом без отделки и крыши, то есть «открытая коробка» и дом «под ключ»:

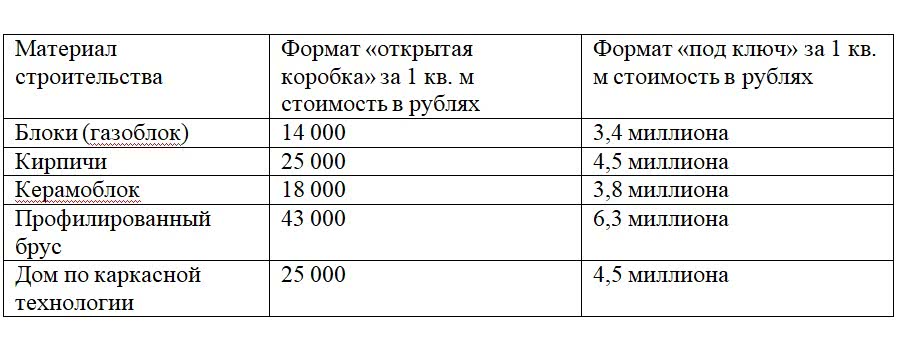

Сравнение цен на строительство домов

Приведенные цены и общая стоимость даны с учетом открытых источников в Москве, МО. В регионах цены могут быть выше или ниже.
